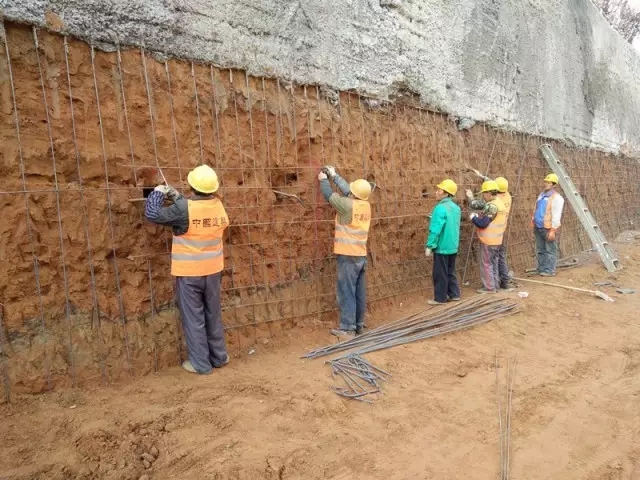

在管廊开挖前根据管廊中心桩号位置及管廊与道路交角精确定位放样,做好管廊轴线桩及水准点桩的保护。水准点桩高程必须认真复核,确保高程的准确性。在基坑开挖过程中,按规范要求放坡(1:0.33)。开挖深度要根据设计基底标高控制好开挖深度,严禁超挖现象。如遇到超挖,必须用天然砂砾料进行回填夯实,每层厚度不得大于30cm,压实度必须大于95%。

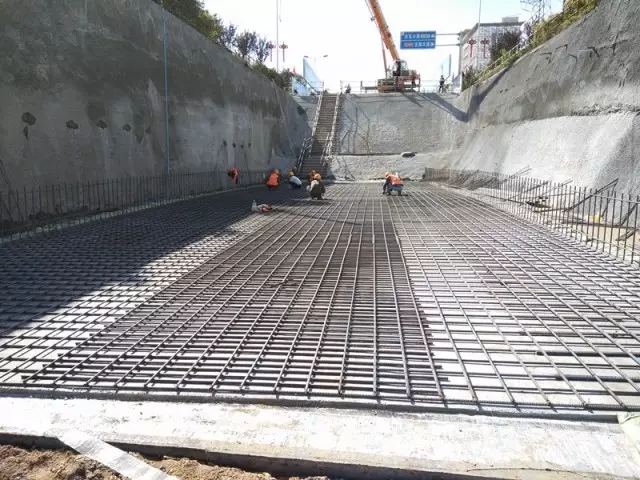

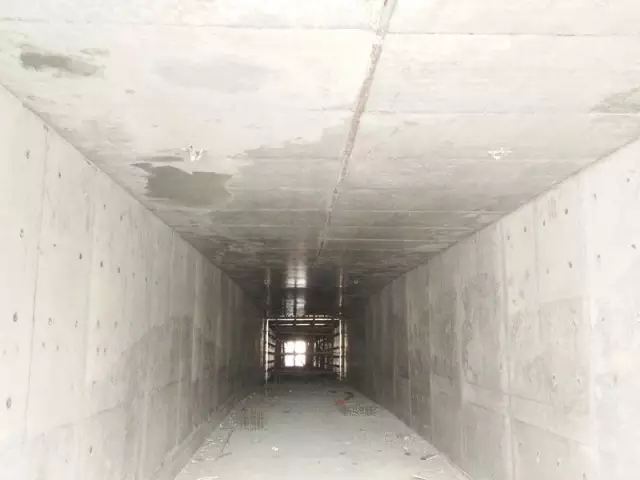

管廊施工过程中,严格按设计、设计要求图集及施工技术规范施工。墙身、底板及顶板均为钢筋砼现浇,混凝土标号为C30,垫层采用C10,所有砼水泥均采用32.5抗硫酸盐水泥,砂石材料使用后山碎石场碎石,混凝土掺配要严格按施工配合比进行掺配,不允许有偷工减料现象。砂石料场地必须硬化。水泥、钢筋堆放整齐,做到下垫、上盖,做好防潮、防雨等保护措施。
坍落度值30-50mm,C30设计配合比例(每立方材料用量):水:水泥:砂子:石子(5-20mm):石子(20-40mm)=177:412:656:582:583;C10设计配合比例(每立方材料用量):水:水泥:砂子:石子(5-20mm):石子(20-40mm)=166:218:786:472:708
M5砂浆设计配合比(每立方材料用量):水泥:砂=230:1560;M10砂浆设计配合比(每立方材料用量):水泥:砂=290:1560。现场按要求的频率制作好标准试块(150*150*150),并做好试块的标识及养护工作。在施工过程中,应在每天搅拌开盘前,对原材料的含水量进行检验,然后决定现场施工配合比,现场施工配合比的调整,除项目部试验员有权调整外,其他人员严禁改变调整后的数据。
作业队做好每道工序的自检工作,严格执行“三检制”。
综合管廊的节点处理是综合管廊设计及施工的重点。
节点包括:十字路口或丁字路口;河道;重要的地下工程设施,如地铁、高架道路桩基、人行地道等;以及现有的大口径雨污水管道。
在十字路口或丁字路口,由于综合管廊的相互交叉影响以及要保证检修人员在综合管廊内的通行,使得综合管廊沟的节点处理比较复杂。从实质上讲,综合管廊在此类似于管线立交。从处理方法来讲,可以将综合管廊在此设计为双层而实现互通的功能,也可以通过平面尺寸的加宽来实现互通功能。在综合管廊的十字或丁字交叉节点,综合管廊可能要横穿道路,因而在节点设计时,尚要充分考虑道路车辆荷载对综合管廊结构的影响。
在穿越河道、重要的地下工程设施以及现有大口径雨污水管道时,一般需根据相互标高、位置情况,确定采用上穿或下穿通过。
